2017一级建造师建设工程项目管理真题及答案



  2017年一级建造师考试在9月16日、17日举行,各科真题及答案将在考完后陆续公布,出国留学网一级建造师考试频道为广大考生提供[2017一级建造师建设工程项目管理真题及答案],更多一级建造师成绩查询、一级建造师合格标准等信息请关注我们网站的更新!

2017一级建造师建设工程项目管理真题及答案

  点击查看>>>2017一级建造师《项目管理》真题及答案汇总

  节选:

  1、在解决国际工程承包合同争议的时候,应该首选( )方式。

  A.仲裁

  B. DAB

  C. DRB

  D.协商

  参考答案:D

  答案解析:解决国际工程承包合同争议的主要方式有:协商,调解,仲裁,诉讼。协商是解决争议最常见也是最有效的方式,也是首选的最基本的方式。答案选D。DAB和DRB既不是调解也不是诉讼,是国际工程解决争议的特殊方式,因此BC不正确。参见教材P351。

  2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则( )。

  A.工期和费用索赔均能成立

  B.工期和费用索赔均不能成立

  C.工期索赔成立,费用索赔不能成立

  D.工期索赔不能成立,费用索赔能成立

  参考答案:A

  答案解析:本题考核工程暂停、终止合同的索赔。工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约和其他意外风险造成的。承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。

  点击查看>>>

2017一级建造师《项目管理》真题及答案汇总

  一级建造师考试网为您提供:

  一级建造师挂靠

  历年一级建造师合格标准



2016一级建造师建设工程项目管理真题附答案(文字版)



  2016下半年一级建造师考试刚刚过去,一级建造师考试的备考过程中每一位考生都承受着沉重的压力,相信各位考生都十分关心一级建造师考试真题,出国留学网一级建造师考试栏目为大家分享“2016一级建造师建设工程项目管理真题及答案(文字版)”,希望能对广大考生有所帮助。想了解更多关于一级建造师考试的讯息,请继续关注我们网站的更新。

  1.【题干】关于设计阶段项目管理的说法,错误的是( )。

  【选项】

  A.设计阶段的项目管理是建设工程项目管理的一个非常重要的组成部分

  B.由于设计费占建设总投资的比例小,业主方可以忽略对其进行管理

  C.设计的质量直接影响项目实施的投资、进度和质量

  D.设计的进度直接影响工程的进展

  【答案】B

  【解析】

  【考点】业主方、设计方和供货方项目管理的目标和任务

  2.【题干】关于施工现场职业健康安全卫生要求的说法,错误的是( )。

  【选项】

  A.生活区可以设置敞开式垃圾容器

  B.施工现场宿舍严禁使用通铺

  C.施工现场水冲式厕所地面必须硬化

  D.现在食堂必须设置独立制作间

  【答案】A

  【解析】

  【考点】 施工现场职业健康安全卫生的要求

  3.【题干】某工程因发包人原因造成承包人自有施工机械窝工10天,该机械市场租赁费为1200元/天,进出场费2000元,台班费400元/台班,其中台班折旧费160元/台班;计划每天工作1台班,共使用40天,则承包人索赔成立的费用是( )元。

  【选项】

  A.4000

  B.1600

  C.12000

  D.12500

  【答案】B

  【解析】

  【考点】索 赔 费 用 的 计 算

  4.【题干】下列施工生产要素的质量控制内容中,属于工艺方案质量控制的是( )。

  【选项】

  A.施工企业坚持执业资格注册制度和作业人员持证上岗制度

  B.施工企业在施工过程中优先采用节能低碳的新型建筑材料和设备

  C.施工企业对施工中使用的模具、脚手架等施工设备进行专项设计

  D.施工企业合理布置施工总平面图和各阶段施工平面图

  【答案】D

  【解析】

  【考点】施工生产要素的质量控制

  5.【题干】应用曲线法进行施工成本偏差分析时,已完工作实际成本与已完成工程预算成本的竖向距离表示( )。

  【选项】

  A.成本累计偏差

  B.进度累计偏差

  C.进度局部偏差

  D.成本局部偏差

  【答案】A

  【解析】

  7.【题干】下列施工成本分析方法中,可以用来分析各种因素对成本影响程度的是( )。

  【选项】

  A.连环置换法

  B.相关比...

2016一级建造师建设工程项目管理真题及答案(文字版)



  2016下半年一级建造师考试刚刚过去,一级建造师考试的备考过程中每一位考生都承受着沉重的压力,相信各位考生都十分关心一级建造师考试真题,出国留学网一级建造师考试栏目为大家分享“2016一级建造师建设工程项目管理真题及答案(文字版)”,希望能对广大考生有所帮助。想了解更多关于一级建造师考试的讯息,请继续关注我们网站的更新。

  2016一级建造师建设工程项目管理真题及答案(文字版)

  1.【题干】关于设计阶段项目管理的说法,错误的是( )。

  【选项】

  A.设计阶段的项目管理是建设工程项目管理的一个非常重要的组成部分

  B.由于设计费占建设总投资的比例小,业主方可以忽略对其进行管理

  C.设计的质量直接影响项目实施的投资、进度和质量

  D.设计的进度直接影响工程的进展

  【答案】B

  【解析】

  【考点】业主方、设计方和供货方项目管理的目标和任务

  2.【题干】关于施工现场职业健康安全卫生要求的说法,错误的是( )。

  【选项】

  A.生活区可以设置敞开式垃圾容器

  B.施工现场宿舍严禁使用通铺

  C.施工现场水冲式厕所地面必须硬化

  D.现在食堂必须设置独立制作间

  【答案】A

  【解析】

  【考点】 施工现场职业健康安全卫生的要求

  3.【题干】某工程因发包人原因造成承包人自有施工机械窝工10天,该机械市场租赁费为1200元/天,进出场费2000元,台班费400元/台班,其中台班折旧费160元/台班;计划每天工作1台班,共使用40天,则承包人索赔成立的费用是( )元。

  【选项】

  A.4000

  B.1600

  C.12000

  D.12500

  【答案】B

  【解析】

  【考点】索 赔 费 用 的 计 算

  4.【题干】下列施工生产要素的质量控制内容中,属于工艺方案质量控制的是( )。

  【选项】

  A.施工企业坚持执业资格注册制度和作业人员持证上岗制度

  B.施工企业在施工过程中优先采用节能低碳的新型建筑材料和设备

  C.施工企业对施工中使用的模具、脚手架等施工设备进行专项设计

  D.施工企业合理布置施工总平面图和各阶段施工平面图

  【答案】D

  【解析】

  【考点】施工生产要素的质量控制

  5.【题干】应用曲线法进行施工成本偏差分析时,已完工作实际成本与已完成工程预算成本的竖向距离表示( )。

  【选项】

  A.成本累计偏差

  B.进度累计偏差

  C.进度局部偏差

  D.成本局部偏差

  【答案】A

  【解析】

  7.【题干】下列施工成本分析...

2016年一级建造师《项目管理》全真试题及答案



  考生们一起来做一做一建项目管理试题吧。因此出国留学网一级建造师考试网为您整理“2016年一级建造师《项目管理》全真试题及答案”,希望对您有所帮助!

  一、单项选择题(每题1分。每题的备选项中,只有1个最符合题意)

  1.建设工程监理应当依照法律、行政法规及有关技术标准、设计文件和建筑工程承包合同,对承包单位在施工、建设工期和建设资金使用方面,代表()实施监督。

  A.设计单位 B.建设单位

  C.施工单位 D.使用单位

  2.矩阵组织结构是一种较新的组织结构模式,其指令源有()个。

  A.1 B.2

  C.3 D.4

  3.建设工程项目总承包是指业主方把建设工程项目的()进行综合委托的模式。

  A.设计任务和采购任务 B.施工任务和采购任务

  C.勘察任务和施工任务 D.设计任务和施工任务

  4.项目经理是一个()的名称。

  A.专业人 B.工作领域

  C.工作岗位 D.技术岗位

  5.监理人员在房屋建筑施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动称为()。

  A.全程监理 B.旁站监理

  C.关键监理 D.全站监理

  6.项目管理作为一门学科30多年来在不断发展,该学科的第三代是()。

  A.传统的项目管理 B.全过程管理

  C.组合管理 D.变化管理

  7.建设项目实施阶段策划的主要任务是()。

  A.整合多方面专家的意见 B.定义如何组织开发或建设

  C.对项目进行组织策划 D.定义开发或建设的任务和意义

  8.成本管理要以——为依据,因此——措施就显得尤为重要。()

  A.组织 B.技术

  C.经济 D.合同

  9.按施工成本构成分解项目总施工成本,如果和()相结合,有助于检查各项具体的施工成本支出的对象是否明确或落实。

  A.按时间进度分解项目总施工成本

  B.按工程形象部位分解项目总施工成本

  C.按子项目分解项目总施工成本

  D.按责任部门分解项目总施工成本

  10.利息及税金属于()。

  A.直接费用 B.间接费用

  C.总部管理费用 D.利润

  页 2

  11.关于索赔费用计算方法之一的总费用法的表述正确的是()。

  A.是最常用的一种索赔费用计算方法

  B.接近于实际费用法

  C.索赔金额:实际总费用一投标报价总费用

  D.在采用实际费用法时可同时采用总费用法

  12.施工成本控制的核心步骤是()。

  A.分析 B.比较

  C.纠偏 D.预测

  13.施工成本分析的依据是()。

 ...

2015年一建建设工程项目管理真题及答案解析



  2016年一级建造师考试备考中,考生们一定要提前做好考试准备。出国留学网一级建造师频道为您提供了2015年一建建设工程项目管理真题及答案解析,希望对大家的复习有所帮助,更多一级建造师试题以及考试资讯请关注本频道。

  2015年一建建设工程项目管理真题及答案解析

  1.“建设工程项目法人决策的理性化程度以及建筑企业经营者的经营管理理念”屈于影响建设工 程质重的()

  A.管理环境因素

  B.人的因素

  C.方法的因素

  D.社会环境因素

  【答案】D

  【解析】本题考査的是项目质重的影响因素。社会环境因素主要是指会对项 目质重造成影响的各种社会环境因素,包括国家:建设法律法规的健全程度及其执法力度;建设工 程项目法人决策的理性化程度以及建筑业经营者的经营管理理念建筑市场包括建设工程交易市场 和建筑生产要素市场的发育程度及交易行为的规范程度;政府的工程质重监督及行业管理成熟程 度;建设咨询服务业的发展程度及其服务水准的高低;廉政管理及行风建设的状况等。参见教材 P165。

  2.根据《中华人民共和国招标投标法实施条例》(国务院令613号),投标有效期从()起计算。

  A.提交投标文件开始之日

  B.购买招标文件的截止之日

  C.提交投标文件的截止之日

  D.招标文件规定开标之日

  【答案】C

  【解析】本题考査的是投标有效期。投标有效期从提交投标文件的截止之日 起筲。参见教材P274-276。

  3.下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是( )。

  A.确定项目实施期管理总体方案

  B.确定生产运营期设施管理总体方案

  C.确定项目风险管理与工程保险方案

  D.确定生产运营期经营管理总体方案

  【答案】C

  【解析】本题考查的是项目实施阶段策划的工作内容。项目实施的管理策划主要工作内容包括:(1)项目实施各阶段项目管理的工作内容;(2)项目风险管理与工程保险方案。参见教材P40。

  4.关于职业健康安全与环境管理体系管理评审的说法,正确的是()。

  A.管理评审是管理体系接受政府监督的一种机制

  B.管理评审是最高管理者对管理阼系的系统评价

  C.管理评审是管理睞系自我保证和自我监督的一种机制

  D.管理评审是第三方论证机构对管理睞系的系统评价

  【答案】B

  【解析】本题考査的是职业健康安全管理阼系与环境管理体系的运行。管理 评宙是由组织的最高管理者对管理睞系的系统评价,判断组织的管理体系面对内部愔况和外部环 境的变化是否充分适应有效,由此决定是否对管理体系做出调整,包括方针、目标、机构和程序 等。参见教材P227。

  5.下列双代号时标网络计划中,关键线路有( )条...

2014年一建建设工程项目管理真题及答案解析(多选题)



  2016年一级建造师考试备考中,考生们一定要提前做好考试准备。出国留学网一级建造师频道为您提供了2014年一建《建设工程项目管理》真题及答案解析(多选题),希望对大家的复习有所帮助,更多一级建造师试题以及考试资讯请关注本频道。

  2014年一建《建设工程项目管理》真题及答案解析

  多项选择题

  71.系列企业安全生产教育管理形式中,属于员工经常性教育的有( )。

  A.安全总..

  B.事故现场会

  C.安全技术...

  D.安全生产会议

  E.改变工艺..安全教育

  【答案】BD

  【解析】经常性安全教育的形式有:每天的班前班后会上说明安全注意事项;安全活动日;安全生产会议;事故现场会;张贴安全生产招贴画、宣传标语及标志等。参见教材P233。

  72.根据法律和合同,对施工单位的施工质量行为和效果实施监督控制的相关主体有( )。

  A.建设单位

  B.监理单位

  C.设计单位

  D.政府的工程质量监督部门

  E.材料设备供应商

  【答案】ABCD

  【解析】为了保证项目质量,建设单位、监理单位、设计单位及政府的工程质量监督部门,在施工阶段依据法律法规和工程施工承包合同,对施工单位的质量行为和项目实体质量实施监督控制。参见教材P193-194。

  73.下列施工现场环境保护措施中,属于空气污染防治措施的有( )。

  A.指定专人定期清扫施工现场道路

  B.化学药品库内存放

  C.施工现场不得无故甩打模板

  D.工业茶炉采用电热水器

  E.使用封闭式容器处理高空废弃物

  【答案】ADE

  【解析】选项B属于水污染的防治措施;选项C属于噪声污染的防治。参见教材P264-266。

  74.项目进度控制时,进度控制会议的组织设计的内容有()。

  A.会议的具体流程

  B.会议的类型

  C.会议的主持人

  D.会议的召开时间

  E.会议文件的整理

  【答案】BCDE

  【解析】应进行有关进度控制会议的组织设计,以明确:(1)会议的类型;(2)各类会议的主持人及参加单位和人员;(3)各类会议的召开时间;(4)各类会议文件的整理、分发和确认等。参见教材P156。

  75.施工单位向建设单位申请工程验收的条件包括( )。

  A.完成设计和合同约定的各项内容

  B.有完整的技术档案和施工管理资料

  C.有施工单位签署的工程保修书

  D.有工程质量监督机构的审核意见

  E.有勘察、设计、施工、监理等单位分别签署的质量合格文件

2014年一建建设工程项目管理真题及答案解析(单选题)



  2016年一级建造师考试备考中,考生们一定要提前做好考试准备。出国留学网一级建造师频道为您提供了2014年一建《建设工程项目管理》真题及答案解析(单选题),希望对大家的复习有所帮助,更多一级建造师试题以及考试资讯请关注本频道。

  2014年一建《建设工程项目管理》真题及答案解析

  单项选择题

  1.关于关键工作和关键线路的说法正确的是()。

  A.关键线路上的工作全部是关键工作

  B.关键工作不能再非关键线路上

  C.关键线路上部允许出现虚工作

  D.关键线路上的工作总时差均为零

  【答案】A

  【解析】选项B非关键线路上也有可能有关键工作;选项C关键线路上允许有虚工作;选项D应为“总时差为0的工作为关键工作”。参见教材P152。

  2.在FIDIC系列合同中,《EPC交钥匙项目合同条件》的合同计价采用( )。

  A.固定单价

  B.变动单价

  C.固定总价

  D.变动总价

  【答案】C

  【解析】《EPC交钥匙项目合同条件》适用于在交钥匙的基础上进行的工程项目的设计和施工,承包商要负责所有的设计、采购和建造工作,在交钥匙时,要提供一个设置配备完整、可以投产运行的项目。合同计价采用固定总价方式,只有在某些特定风险出现时才调整价格。参见教材P352。

  3.某双代号网络图如下图所示,存在的错误是( )。

  A.工作代号相同

  B.出现无箭头连线

  C.出现无箭头节点箭头

  D.出现多个起点节点

  【答案】A

  【解析】工作①-②,用两条箭线表示是错误的,在双代号网络图中每一项工作都必须用一条箭线和两个代号表示。参见教材P129。

  4.项目投资的动态控制中,相对于工程合同价,可作为投资计划值的是()。

  A.工程支付款

  B.工程结算

  C.工程预算

  D.项目估算

  【答案】C

  【解析】进行项目的估算、概算、预算、标底、合同价、投资使用计划和实际投资的动态比较(如概算和预算的比较、概算和标底的比较、概算和合同价的比较、预算和合同价的比较等),并形成各种比较报表。参见教材P370。

  5.建设行政主管部门市场诚信信息平台上良好行为记录信息的公布期限一般为( )。

  A.1个月

  B.6个月

  C.1年

  D.3年

  【答案】D

  【解析】良好行为记录信息公布期限一般为3年。参见教材P335。

  6.根据《建设项目工程总承包合同示范文本(试行)》...

2015年一建建设工程项目管理真题及答案解析(多选题)



  2016年一级建造师考试备考中,考生们一定要提前做好考试准备。出国留学网一级建造师频道为您提供了2015年一建建设工程项目管理真题及答案解析(多选题),希望对大家的复习有所帮助,更多一级建造师试题以及考试资讯请关注本频道。

  2015年一建建设工程项目管理真题及答案解析(多选题)

  73.下列施工质量控制点的管理工作中,属于事前质重控制的有()

  A.明确质重控制目标

  B.确定质量抽样数重

  C.质重控制人员在现场进行指导

  D.向施工作业班组认真交底

  E.动态跟踪管理质重控制点

  【参考答案】AD

  【答案解析】本题考查的是施工质重控制的依据与基本环节。事前质重控制即在正式施工前进行的軎前主动质重控制,通过编制施工质重计划,明确质量目标,制定施工方案,设置质重管理点,落实质量责任,分祈可能导致质重目标偏离的各种影响因素,针对这些影响因素制定有效的预防措施,防患于未然。参见教材P181。

  74.根据《建设工程监理规范》(GB/T50319-2013),编制工程建设监理实施细则的依据有()。

  A.工程建设标准

  B.监理大纲

  C.监理委托合同

  D.施工组织设计

  E.工程设计文件

  【参考答案】ADE

  【答案解析】本题考查的是监理的工作方法。编制工程建设监理实施细则的依据如下:已批准的工程建设监理规划;相关的专业工程的标准、设计文件和有关的技术资料;施工组织设计。参见教材P77。

  75.某项目成本及成本构成比例数据如下表,正确的有( )。

  A.成本增加比例最大的是间接成本

  B.成本降低最多的项目是机械费

  C.成本节约效益最大的是材料费

  D.成本节约做得好的是措施费

  E.直接成本增加比例最大的是人工费

  【参考答案】ACDE

  【答案解析】本题考查的是施工成本分析的方法。成本降低最多的是材料费。参见教材115。

  76.建设工程项目总进度目标论证的主要任务有()

  A.总进度规划编制

  B.工程实施条件分析

  C.工程实施策划

  D.项目总进度目标确定

  E.项目经济评价

  【参考答案】ABC

  【答案解析】本题考查的是项目总进度目标论证的工作内容。总进度目标论证的主要内容包括总进度规划的编制工作、工程实施的条件分析和工程实施策划方面的间题。参见教材P126。

  77.按最早开始时间...

2015年一建建设工程项目管理真题及答案解析(单选题)



  2016年一级建造师考试备考中,考生们一定要提前做好考试准备。出国留学网一级建造师频道为您提供了2015年一建建设工程项目管理真题及答案解析(单选题),希望对大家的复习有所帮助,更多一级建造师试题以及考试资讯请关注本频道。

  2015年一建建设工程项目管理真题及答案解析(单选题)

  1.“建设工程项目法人决策的理性化程度以及建筑企业经营者的经营管理理念”屈于影响建设工 程质重的()

  A.管理环境因素

  B.人的因素

  C.方法的因素

  D.社会环境因素

  【答案】D

  【解析】本题考査的是项目质重的影响因素。社会环境因素主要是指会对项 目质重造成影响的各种社会环境因素,包括国家:建设法律法规的健全程度及其执法力度;建设工 程项目法人决策的理性化程度以及建筑业经营者的经营管理理念建筑市场包括建设工程交易市场 和建筑生产要素市场的发育程度及交易行为的规范程度;政府的工程质重监督及行业管理成熟程 度;建设咨询服务业的发展程度及其服务水准的高低;廉政管理及行风建设的状况等。参见教材 P165。

  2.根据《中华人民共和国招标投标法实施条例》(国务院令613号),投标有效期从()起计算。

  A.提交投标文件开始之日

  B.购买招标文件的截止之日

  C.提交投标文件的截止之日

  D.招标文件规定开标之日

  【答案】C

  【解析】本题考査的是投标有效期。投标有效期从提交投标文件的截止之日 起筲。参见教材P274-276。

  3.下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是( )。

  A.确定项目实施期管理总体方案

  B.确定生产运营期设施管理总体方案

  C.确定项目风险管理与工程保险方案

  D.确定生产运营期经营管理总体方案

  【答案】C

  【解析】本题考查的是项目实施阶段策划的工作内容。项目实施的管理策划主要工作内容包括:(1)项目实施各阶段项目管理的工作内容;(2)项目风险管理与工程保险方案。参见教材P40。

  4.关于职业健康安全与环境管理体系管理评审的说法,正确的是()。

  A.管理评审是管理体系接受政府监督的一种机制

  B.管理评审是最高管理者对管理阼系的系统评价

  C.管理评审是管理睞系自我保证和自我监督的一种机制

  D.管理评审是第三方论证机构对管理睞系的系统评价

  【答案】B

  【解析】本题考査的是职业健康安全管理阼系与环境管理体系的运行。管理 评宙是由组织的最高管理者对管理睞系的系统评价,判断组织的管理体系面对内部愔况和外部环 境的变化是否充分适应有效,由此决定是否对管理体系做出调整,包括方针、目标、机构和程序 等。参见教材P227。

  5.下列双代号时标网络计划中...

一建《项目管理》2014年真题十



凡成大事者都有超乎常人的意志力、忍耐力,也就是说,碰到艰难险阻或陷入困境,常人难以坚持下去而放弃或逃避时,有作为的人往往能够挺住,挺过去就是胜者。以下资讯由出国留学网一级建造师网整理而出,希望对您有所帮助!更多关于一级建造师考试等方面的信息,请持续关注本站!

  91、 某施工项目为实施成本管理收集了以下资料,其中可以作为编制施工成本计划依据的有(  )。

  A.施工预算

  B.签订的工程合同

  C.分包合同

  D.施工图预算

  E.资源市场价格

  92、下列项目目标动态控制的纠偏措施中,属于技术措施的有(  )。

  A.调整工作流程组织

  B.调整进度管理的方法和手段

  C.改变施工机具

  D.改变施工方法

  E.调整项目管理职能分工

  93、下列工程变更情况中,应由业主承担责任的有(  )。

  A.不可抗力导致的设计修改

  B.环境变化导致的设计修改

  C.原设计错误导致的设计修改

  D.政府部门要求导致的设计修改

  E.施工方案出现错误导致的设计修改

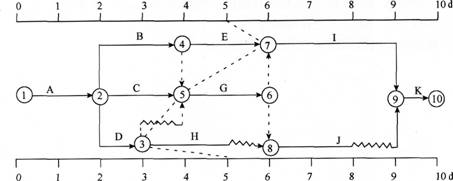

  94、某工程双代号时标网络计划,在第5天末进行检查得到的实际进度前锋线如下图所示,正确的有(  )。

  A.H工作还剩1d机动时间

  B.总工期缩短1d

  C.H工作影响总工期1d

  D.E工作提前1d完成

  E.G工作进度落后1d

  95、根据《建设工程项目管理规范》(GB/T 50326--2006),项目经理的职责有(  )。

  A.主持编制项目管理实施规划

  B.对资源进行动态管理

  C.进行授权范围内的利益分配

  D.主持项目经理部工作

  E.在授权范围内协调与项目有关的内外部关系

  96、建设工程项目总进度目标论证时,调查研究和收集资料工作包括(  )。

  A.收集类似项目进度资料

  B.收集与进度有关的该项目组织资料

  C.了解该项目的总体部署

  D.了解有关前期该项目进度目标的确定资料

  E.了解项目的工作编码资料

  97、生产经营单位安全事故应...
